Un’analisi sugli incentivi del Quarto Conto Energia e sulle tempistiche di allaccio alla rete
di Pasquale Locoro

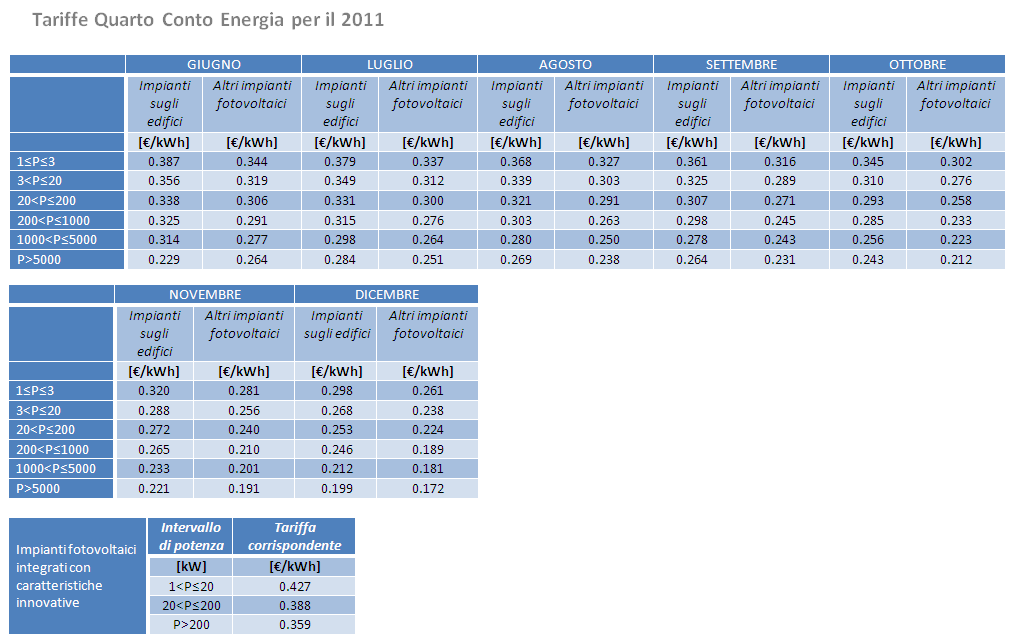

Con il nuovo Conto Energia si è provveduto ad una ridefinizione degli incentivi (si veda l’immagine sotto).
Le tariffe vengono sempre riconosciute per ogni kWh prodotto dai sistemi fotovoltaici per un periodo pari a 20 anni dall’entrata in funzione dello stesso e come si può osservare, varieranno a seconda del periodo di allaccio del sistema alla rete elettrica.
Per un impianto ricadente nella fascia di potenza 1-3 kW si può osservare graficamente il decremento della tariffa incentivante.
- un aumento del 10% della tariffa nel caso in cui il costo dei materiale sia per non meno del 60% riconducibile ad una produzione realizzata all’interno dell’Unione Europea;
- + 5c€/kWh nel caso di impianti installati in sostituzione di coperture in eternit o altre coperture contenenti amianto.
Tempistiche di allaccio alla rete
Come anticipato sopra, i nuovi incentivi varieranno mese per mese nel corso di quest’anno e a cadenza semestrale per il 2012. Successivamente si prospetta il passaggio a meccanismi omnicomprensivi sull’esempio del modello tedesco.
È di notevole importanza valutare le tempistiche di realizzazione e di allacciamento di un impianto fotovoltaico, questo perché per poter richiedere un investimento occorrono dei valori certi per poter elaborare l’analisi economica.
I tempi di allacciamento sono legati ai “tempi burocratici” di Enel Distribuzione, tempi che si rivelano essere maggiori dei tempi di realizzazione dell’impianto.
Nel dettaglio, i compiti di Enel Distribuzione sono:
- invio di un preventivo di connessione (entro 20 giorni lavorativi dall’invio della domanda);
- allacciamento dell’impianto fotovoltaico alla rete elettrica (entro 30 giorni lavorativi dall’invio della comunicazione di “Fine Lavori”).
